AT2000天井钻机操作及维护规程

  • 发布时间:2022-07-12
  • 发布者: 小编
  • 来源: 本站
  • 阅读量:513

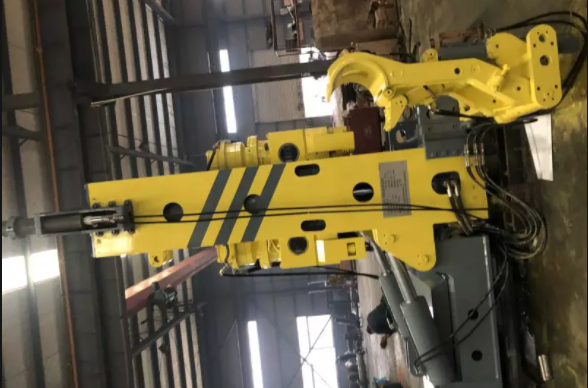

AT2000天井钻机


1.操作人员设置:
操作手:1人   辅助人员:2人   电器维修工:1人     维修钳工:1人

2.安装和调试:
2.1设备的拆卸:

钻机下井前,先将主机械手拆除,将机头降至适当位置,拆除斜撑杆,然后将主机机架放倒,固定在车架上,将上顶油缸组件拆除,以减小搬运尺寸。对机组各部件进行全面检查,缺件及损坏件必须更换,所有连接件都要紧固和防松,外露螺丝需要保护好。油管、接头外露部位应包托好,避免进入脏物。

2.2起吊运输:

起吊时必须用直径Ф20钢丝绳吊起吊位置处,推进罐笼。必须保证主机长2.6米,宽1.4米,高1.9米重10吨的承载能力。主机行走车、泵站车等用电机车牵引至竖井口。经竖井下井后运到工作峒室,可用电机车牵引推运。钻机通过的巷道断面不得小于宽1.8米,高1.9米巷道半径不得小于12米。

2.3设备的组装:

钻机运到峒室以后按设备布置顺序,将主机推至孔位中点处。根据钻机中心与行走机构轴距中心之间距,定好钻机位置,对正孔位中心处,将卡轨器固定在轨道上。

将泵站与操纵台,主机油管连接好,油管组装前一定要用清洁柴油清洗干净,避免进入污物,损坏液压元件。油箱加满液压油(到达油位计位置),油泵启动前必须经过泵壳上的回油口向泵内加满清洁的液压油,否则不允许启动油泵。然后接通电源,启动油泵,用斜撑缸竖起主机。控制斜撑缸慢速立起主机至钻孔要求的倾斜位置,然后校准主机的垂直度或倾斜度,满足钻进倾角要求。连接好主机与车架之间的斜撑杆。

调整螺旋千斤顶,固定主机,用上顶油缸顶住峒室顶部,油缸油压调至150公斤/cm,靴板用锚杆固定,装好机械手,接上风、水管。注意立机时,需有专人负责指挥,确保安全;油泵启动前,必须按油泵使用要求再检查一次。钻机立起或放倒前应减小节流阀开口,使钻机慢慢起落。

2.4设备的调试:

钻机安装好后,全面检查主机安装得是否牢固,各部件的动作是否准确,液压系统是否漏油,风水系统的压力、流量是否合适,电器系统是否正常,所需钻杆垫圈,机油是否备齐,一切正常后再启动主机,空载运转3分钟,确认一切无误后方可开钻。

3.操作

3.1钻进操作:

开孔的质量不仅对钻进偏斜率有直接影响。而且孔口毁坏后就还影响顺利排渣,从而影响效率和钻具寿命。

3.1.1用短钻杆开孔,首先将牙轮钻头与短钻杆接好,机械手抓住短钻杆,送入机架内与机头连接好,机械手收回,机头下降至牙轮钻头接触岩石。并在机架底座的孔内装入扶钎半卡环,扶住钻杆(硬岩选用球齿钻头;软岩选用楔齿钻头)3.1.2先开水,用小钻压(约15-20公斤/厘米左右)低转速开孔,并断续推进,上下提动钻头扫孔,及时清理孔内的岩渣。同事还需加强测量,发现孔偏斜及时纠正,孔偏斜过大时要另行开孔,绝不允许按已偏斜的钻孔继续钻进。

3.1.3打完短钻杆后,先停机后停水。按程序装上一个钻杆,用扶钎半卡环扶住钻杆,并继续用小钻压,低转速钻进,待钻杆全部进入导孔后,停水,将这根钻杆卸掉,换上稳定器推进至导孔内。再装上一根钻杆,并继续用小钻压,低转速钻进。钻孔深超过3米后,可按正常参数钻进,并且开始逐渐增加轴压,提高转速,(压力30-40公斤/厘米)

3.2行走操作:

3.2.1定位操作:

钻机运到井位后,将各部件按工作顺序排列好。主机推到孔位中点处,以机架中心线到车架连接耳子尺寸为基准,再从孔位中点处量尺寸,确定主机停放位置。

固定主机,装上卡轨器,将机架用斜撑油缸慢慢竖起。如需打斜井,则将角度定好,测量准确,用角度仪调整好靴板;竖直井,将机架竖直,到位,校正水平,检查机架中心是否对准孔位中点处,无误后用上顶油缸顶牢机架。靴板处打上地脚锚杆。操作完成。

3.3扩孔操作:

3.3.1钻进操作

3.3.1.1为了控制偏斜度在1%以内,必须保证排渣的风量、水量和风压、水压,将孔内岩渣排净,防止堵孔,除了正确安装主机和控制开孔外,还需钻进3米后加1根稳定器,钻进10米后再加一根稳定器,以后每10-20米加一根稳定器,随着钻孔深度的增加,稳定器之间的间隔可适当加大。3.3.1.2上钻杆时,要注意加钻杆垫圈,加丝扣油,严格控制推进速度,免伤丝扣,将每根钻杆丝扣旋紧,这也是减小钻杆偏斜率的极为重要的一环。

3.3.1.3要保护孔口,切勿掉入金属和坚硬物体,若在钻孔时发现孔内有异常响动,要停钻处理。孔内若掉入金属物可使用磁铁吸出。

3.3.1.4要及时清走孔口的岩渣,注意排渣粒度。若发现量少粒细时应加大水量,如果仍不见效,应考虑钻头是否损坏。

3.3.1.5确保排渣系统的水量和水压,将孔内岩渣排净。以防堵钻。当钻孔深度超过20米时每钻完一根钻杆,需冲水排渣1-2分钟,孔越深排渣时间越长。3.3.1.6钻进作业时,应经常紧固底座螺栓千斤顶。加固上顶油缸保持机身平稳,确保机架角度和水平正常作业。

3.3.2扩孔操作:

3.3.2.1天井钻通后,在天井下部用卸杆扳手卸掉牙轮钻头和短接杆。将扩孔刀盘运至天井下部,将刀盘和钻杆用吊具连接起来。通过电话或其他信息(敲击钻杆等)与上部操作者联系,上提钻杆,将刀盘吊正后取出吊具,指挥操作者将钻杆丝扣接上,旋紧。

3.3.2.2待扩天井的下部工作面要求平整,保证刀盘滚刀受力状态良好,以减小扩孔刀盘的冲击。3.3.2.3扩孔开始时,因为接触面不平,应缓慢断续推进,合理控制拉力和转速,待刀盘的所有滚刀接触岩石后,方可按正常压力扩孔。扩孔拉力保持在70-80公斤/厘米,油马达压力保持在160-180公斤/厘米

3.4接杆操作:

每钻进1米,必须装上一根钻杆,操作者先调底回转油马达转速,使钻杆的四方口停在便于插入垫叉的位置。辅助工插入垫叉→油马达反转。同时使推进缸相应缓慢上行,直至丝扣脱开(如开始油马达转不动,可先用辅助卸钎器将丝扣卸松,再反转油马达)→推进缸快速升到最大高度。机械手抓起钻杆,送进机头→正转油马达,同时使推进缸相应缓慢下行,直至上完丝扣,机头和钻杆接好→松开机械手卡爪,机械手臂摆回,退出机械手,油马达缓慢正转,推进缸相应缓慢下降,与下面钻杆丝扣连接,直到丝扣拧紧,略提升钻杆取出垫叉。

3.5卸杆操作

扩完1米钻杆后,最好超过0.2-0.3米,将钻杆下降30-50毫米,使滚刀脱离岩石面,转动油马达。位于框架底板上方的钻杆四方口停在便于插入垫叉的位置,辅助工推入垫叉。卡牢钻杆,机头下降。将垫叉推入框架底板缺口处。用辅助卸钎器将丝扣卸松,(钻杆与机头丝扣半圈位置)。辅助工将齿形围子卡块抱住钻杆四方口处,外齿与机头齿向啮合好,再用辅助卸钎器松动待卸钻杆下的丝扣,然后收回棘爪。若先松动的是钻杆下扣的话,则应取出垫叉,放下钻杆至底板位置,将垫叉插入上部钻杆的四方口。用辅助卸钎器将机头与钻杆丝扣卸松半圈,装上齿形围子卡块,将钻杆上提,取出垫叉,插入下一根钻杆四方口处,再用辅助卸钎器松动待卸钻杆,取下齿形围子卡块,反转机头(注意:操作者操作时,应为反转机头,推进油缸缓慢上升)当丝扣脱开后,油马达停止转动,继续上升机头至卸杆位置,机械手摆入框架内,取下齿型围子卡块,反转油马达,将机头与钻杆上部丝扣卸掉,推进油缸上升至最高位置,机械手退出,将钻杆放入钻杆车中。

4.各工况下的操作、运行及故障的处理。安全规程及注意事项:

4.1操作手柄:(见图一  操作面板)

4.2行走操作:主机在用电机车在轨道上推运、牵引过程中,如遇到脱轨,应马上停车,用千斤顶将主机顶回轨道上,巷道断面宽度小于1.8米时,可拆除主机上的上顶油缸组件,调角靴板等。

巷道转弯半径小于12米时,严禁高速行驶。

4.2.1注意事项:

1)、行走前应检查各部件连接是否牢靠,螺栓、螺帽是否拧紧。

2)、电机车与主机、泵站车牵引销是否插好,连接环是否有裂纹。

4.3定位操作:

操作运行及故障处理

钻机运到位以后,将主机定位在孔位中点处,将机架慢慢竖起。如果没有对准孔位中点,应将机架重新放倒,移动位置后再竖机,直至对准孔位,如果偏差不大,可以用千斤顶移动一点位置。

4.3.1注意事项:

1)操作前应认真检查各部件是否连接正确,拆掉的零部件是否装上(如上顶油缸组件,调角靴板)

2)固定(支撑)机架的撑杆是否拆除。

3)斜撑油缸是否连接正确,两只油缸必须同步。

4)定位尺寸是否准确。

5)油泵启动前,必须按油泵使用要求再次检查。


4.3.2安全规程:

1、一定要有专人指挥操作,确保安全;

2、竖机时,周边人员不能离得太近;

3、卡轨器一定要卡牢轨道;

4、斜撑油缸撑起速度不能过快;

5、检查各部连接是否牢固,紧固件是否拧紧。

4.4钻进操作:

4.4.1运行及故障的处理:

4.4.1.1在钻进过程,由于操作不当或定位不正确,出现导孔偏斜,此时应停止钻进,将钻头退出孔外,用混凝土浇筑导孔。重新开孔。开孔时一定要注意用小轴压,低转速慢慢推进,做到先开水,后钻进。不能操之过急。

4.4.1.2在钻进或卸钻杆过程中,若孔内掉入金属物体应马上停止转动。用水将岩渣全部冲洗干净。在冲水过程中,将钻杆上下摆动。将牙轮钻头提上0.5米,用磁铁吸出金属物体,然后继续开钻。

4.4.1.3如出现堵钻现象即水不能排出,出水量小。应马上停驶钻进。如果加大风压,水压都没有冲通,应卸掉1-2根钻杆,用水管(胶管)从钻杆孔内插入底部被堵处,用水冲。如果没有效果,只能将钻杆全部卸掉,清洗钻头了。

4.4.1.4钻孔位置如遇到塌方,破碎带,应将钻杆全部卸掉,浇筑水泥浆,待水泥浆凝结牢固后再重新钻进。

4.4.2安全规程:

4.4.2.1开孔时严禁大轴压,高速快速推进。

4.4.2.2严禁低水压,小流量钻进。

4.4.2.3孔内不得掉落金属物品,以免损坏牙轮钻头。

4.4.2.4上钻杆时,应严格控制推进速度,免伤丝扣。

4.4.2.5经常检查每个螺丝,螺帽、插销是否松动牢靠。上顶油缸支撑是否牢固。

4.4.3注意事项:

4.4.3.1为了控制钻进偏斜率,应注意在机架底座的孔内装入扶钎半卡环,扶住钻杆。

4.4.3.2第一根稳定器应装在短钻杆之后,钻进3米后再装第二根稳定器,随着钻孔深度的增加,稳定器之间的间隔可适当的加大。

4.4.3.3每接一根钻杆,必须加一只钻杆垫圈,螺纹处必须涂抹丝扣油,将钻杆丝扣旋紧。

4.4.3.4必须保证排渣的风量,水量,风压和水压,将孔内岩渣排尽,防止堵钻。

4.4.3.5经常检查排渣情况,观察排渣粒度。

4.4.3.6做好每根钻杆的钻进记录,包括时间、速度、岩石情况、钻杆数及退进和回转压力等数据。

4.4.4扩孔操作:

4.4.4.1运行及故障的处理:

将导孔打通后,马上停水。把牙轮钻头放至导孔底部,卸掉钻头,接上扩孔刀盘,油马达变换低转速,慢慢向上扩孔。

4.4.4.2在扩孔过程中,有可能遇到岩层破碎带,此时应减小推进油压油缸拉力。待通过破碎层以后方可逐步加大压力,提高扩孔速度。

4.4.4.3在扩孔过程中,如果发现扩孔速度突然放慢或者不能上提,机架振动加剧,机头不能正常旋转,此时应马上分析原因。

4.4.4.4查看钻进时此段岩层的记录情况,如果岩层变化硬度高于其他位置可适当加大推进压力,调高油马达旋转压力继续扩孔。

4.4.4.5如果卡钻,机头不能旋转,此时可将机头下降,使滚刀盘脱开岩层,让机头空转,运转正常后,可再逐步加压进行扩孔。

4.4.4.6如果机头不能上下运行,又不能旋转,油马达油压正常,推进油缸正常。可考虑受岩层塌方影响,大的岩石卡住刀盘,这是可采用迅速的正反转方法将岩石振掉。切记不能反转360度以上。

4.4.4.7以上三种方法还不能正常扩孔,此时应将钻杆全部放到井底,检查滚刀是否脱落,滚刀是否损坏,如果脱落重新装上滚刀,如果损坏,更换新的滚刀。

4.4.5安全规程:

4.4.5.1扩孔刚开始的时候,严禁快速上提,必须在刀盘滚刀全部接触岩石后,方可按正常压力扩孔。

4.4.5.2扩孔过程中,为杜绝发生钻杆脱扣,严禁机头反转。

4.4.5.3卸钻杆的时候,上紧机头与钻杆的螺纹后,才允许取走叉板,以免钻杆脱落。

4.4.5.4井扩通半米左右,应低压间断推进,避免岩石大块脱落而产生较大冲击。

4.4.5.5扩孔时,没有冷却水或冷却水不足时,严禁开机扩孔。

4.4.6注意事项:

4.4.6.1经常检查各部件连接是否牢靠,螺丝、螺帽、有关接头是否松动,上顶油缸是否顶牢固。应及时处理。

4.4.6.2检查润滑油是否变质,润滑是否正常,油箱液压油是不是充足。

4.4.6.3经常检查球绞钻套和钻杆丝扣是否损坏,及时进行收工修锉。

4.4.6.4根据岩石条件合理选用刀具,在坚硬岩石中采用球齿滚刀。

4.4.6.5无论是钻孔,还是扩孔,均应先开水,后开钻,先停钻后停水,以达到有效的排渣和保护钻具。

4.5接杆操作:

4.5.1运行及故障的处理:

先将机头升到机架最高处,将短钻杆接上牙轮钻头,用机械手将钻杆抓起。机头油马达缓慢正转,推进缸相应缓慢下降,当机头丝扣与钻杆丝扣联接好后停止转动,将机械手卡爪松开,退出机械手,推进缸下降→插上叉板,放入框架底板上方的缺口处,翻转油马达,推进缸缓慢上行,直至丝扣脱开。油马达停止转动,推进缸快速提升到最大高度,然后机械手将放置在机架旁的钻杆抓起,送入机架内。机头油马达缓慢正转,推进油缸相应缓慢下降,与下面钻杆丝扣连好,加大油马达油压,将丝扣旋紧,停止正转,上提钻杆取出叉板。

4.5.2故障处理:

由于操作不当,连杆时油马达转速过高推进缸下降过快,压力过大,将钻杆丝扣压坏,有时候将机械手卡爪压弯,压断。都严重影响接杆操作。此时,应将损坏丝扣钻杆卸下,进行修理,机械手修正,断裂的零件更换新的,保证机械手抓这些钻杆精度。

4.5.3安全规程:

4.5.3.1连杆过程中,严禁油马达转速过快,推进油压过高。

4.5.3.2机械手未退出机架时,严禁开机钻进。

4.5.3.3钻进工作时,机械手应复位至机架左侧。

4.5.3.4机头未升到最高位置,严禁将机械手送入。

4.5.4注意事项:

4.5.4.1机械手抓钻杆时,应保持夹杆动作2-3秒,以利蓄能器正常工作,保持在装卸钻杆过程中钻杆不脱落。

4.5.4.2操作机械手要注意步骤,以免损坏。

4.5.4.3检查每根钻杆丝扣是否损坏,孔内是否有杂物。

4.5.4.4保持钻杆丝扣清洁,丝扣油中不得混入杂物。

4.5.4.5钻杆与钻杆丝扣连接必须加钻杆垫圈,旋紧丝扣。

4.5.4.6检查各连接销、螺栓、螺帽是否松动。观察各油管的位置,防止卡坏油管和零件。

4.5.4.7注意减速箱润滑情况,发现油少或无油时,应马上停机检查。

4.5.5机械手操作顺序:

4.5.5.1将放至机架左侧的钻杆抓紧。

4.5.5.2转臂架向机架前方转动到位。

4.5.5.3转臂座向右转动到位。

4.5.5.4转臂架向后转动到位。

4.5.6收回机械手。

与送钻杆操作顺序相反。

4.6卸杆操作

4.6.1运行及故障处理:

每扩完1米钻杆后。将机头下降0.3-0.5米。插上叉板,卡牢钻杆,油马达反转,将机头球铰钻套与钻杆丝扣旋松180°(半圈),如果油马达反转不动,可以用辅助卸杆器将丝扣松动,装上齿形围子卡块,抱住钻杆四方口,慢慢降下机头,外齿与机头齿相咬合,再用辅助卸钎器松动,待卸钻杆下的丝扣,收回棘爪。松动后继续反转油马达。完全脱开后,推进油缸快速上升到位,将机械手送入机架内,抓牢钻杆,卸掉齿形围子卡块,反转油马达,将机头与钻杆丝扣卸掉,收回机械手,机头快速下降,与钻杆操作一致。接好钻杆后开始钻进。

4.6.2安全规程:

4.6.2.1插板未插好,油马达严禁反转。

4.6.2.2钻杆丝扣未旋紧,严禁扩孔。

4.6.2.3机械手未收回,严禁机头下降。

4.6.2.4减速箱在无润滑油润滑时,严禁油马达运转。

4.6.3注意事项:

4.6.3.1注意操作程序,机械手动作按顺序进行。

4.6.3.2辅助卸钎器工作后,切记要复位棘爪,否则传感控制系统将会将正旋转动作锁定。

4.6.3.3钻杆卸出后,一定要将其放在妥当的位置。

4.6.3.4注意观察各油管的位置及各部件的接合处有否松动。

4.6.3.5卸钻杆时注意控制转速和推进速度。
