抽水蓄能电站的竖井和斜井是如何施工的?

一、坚井的施工

 竖井施工的主要特点是竖向作业,竖向开挖、出渣和衬砌。

 一般水工建筑物的竖井均有水平通道相连,先挖通水平通道,可以为竖井施工的出渣和衬砌材料运输等创造有利条件。竖井施工有全断面法和导井法。

(1)全断面法    竖井的全断面施工方法一般按照自上而下的程序进行,该法施工程序简单,但施工时要注意:

①做好竖井锁口,确保井口稳定;

②起重提升设备应有专门设计,确保人员、设备和石渣等的安全提升;

③涌水和淋水地段要做好井内外防水排水设施;

④围岩稳定性较差或在不良地层中修筑竖井,宜开挖一段衬砌一段,或采用预灌浆方法加固后再进行开挖、衬砌;

⑤井壁有不利的节理裂隙组合时,要及时进行锚固。

(2)导井法      导井法施工是在竖井的中部先开挖导井,其断面面积一般为4~5m²,然后再扩大开挖。扩大开控时的石渣,经导井落入井底,由井底水平通道运出洞外,以减轻出渣的工作量。

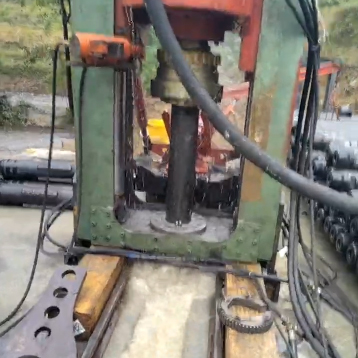

导井开挖亦可采用自上而下或自下而上作业者,自竖井周边至导井口,应留有适当的坡度,以便出渣,但要控制渣面高于导井井口,保证并内人员的安全;后者,多用于围岩稳定性较好的小断面竖井。前者,常采用普通钻爆法、一次钻爆分段爆破法或大钻机钻进法;后者,常需要用钻机钻出一个贯通的小口径导孔,然后再用爬罐法、反井钻机法或吊罐法开挖出断面面积满足溜渣需要的导井,如下图所示。依次为(a)爬罐法、(b)反井钻机法和(c)吊罐法。       钻爆法、大钻机钻进法和吊罐法由于工作条件较差、钻孔偏差大,一般只适用于深度不大的导井开挖。爬罐法所需劳动力少,开挖进度快,是目前开挖导井的主要方法。反井钻机法具有精度高、施工质量高等优点,较适合于中等硬度岩石。

扩大开挖可以自上而下逐层下挖,也可以自下而上采用溜渣蹬渣作业,逐层上挖。前者自竖井周边至导井口,应留有适当的坡度,以便出渣,但要控制渣面高于导井井口,保证并内人员的安全;后者,多用于围岩稳定性较好的小断面竖井。
